Un generador mal armado no falla el día que se escribe. Falla cuatro meses después, cuando alguien lo abre buscando una respuesta que ya no está ahí.
Los errores en generadores de obra rara vez son de matemáticas. Son de omisión: un campo que no se llenó, un croquis que se quedó en la libreta, una unidad que cambió a media obra. Cada uno parece menor por separado. Juntos son la razón por la que una estimación se atora tres semanas.
Estos son los siete que más aparecen en obra privada en Jalisco, con lo que cuesta cada uno y qué hacer distinto.

1. Anotar el total sin dejar la operación abierta
El error más caro y el más común. El generador dice “aplanado en muros, 312.40 m2” y nada más.
Nadie puede verificar ese número sin volver a medir toda la obra. Y como volver a medir es imposible cuando ya hay acabados encima, la discusión se resuelve por negociación, no por evidencia.

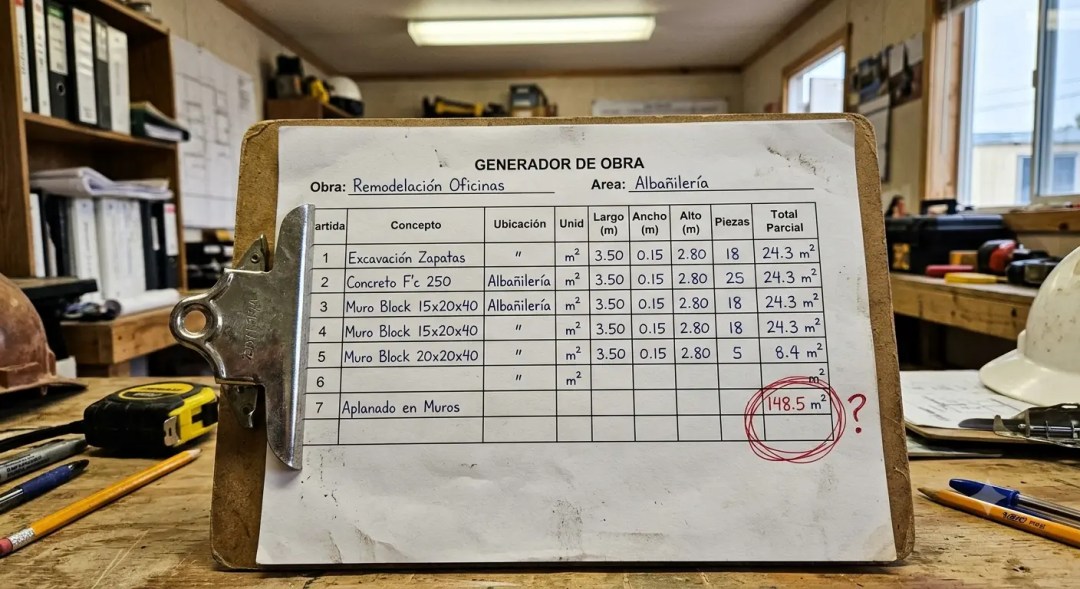

Qué hacer distinto: cada renglón debe mostrar tramo por tramo, con largo y alto por separado. Si tu formato no tiene espacio para eso, tu formato es el problema. Cambia la plantilla antes del siguiente corte.

2. Olvidar las deducciones
Vanos, ventanas, huecos de instalaciones, traslapes. En un edificio de vivienda vertical, las deducciones pueden representar entre el 8 y el 15 por ciento de la superficie de muros.
Cuando no se documentan, pasa una de dos cosas. O el contratista cobra de más y la supervisión lo detecta tarde, con el desgaste que eso genera. O el contratista descuenta “a ojo” para evitar el conflicto y regala volumen que sí ejecutó.
Qué hacer distinto: columna dedicada de deducciones, siempre visible, aunque vaya en cero. Un cero explícito es información. Un campo vacío no lo es.

3. Que el concepto no coincida con el catálogo del contrato
El contrato dice “muro de block hueco 15x20x40, asentado con mortero cemento-arena 1:5”. El generador dice “muros block PB”. Son el mismo trabajo, pero no son la misma clave.
Ese desfase se vuelve un problema real al conciliar. La estimación no cuadra contra el catálogo, alguien pasa medio día haciendo la equivalencia manual y el pago se retrasa por un tema de nomenclatura, no de obra.
Qué hacer distinto: el generador se llena desde el catálogo, nunca desde la memoria. Si trabajas con presupuestos y catálogos estructurados, la clave viaja sola y este error desaparece.

4. Medir en campo y capturar el fin de semana
Aquí no hay mala intención. Hay logística. El residente mide el martes, la libreta se queda en la camioneta y alguien captura el sábado.
Entre el martes y el sábado se pierden los croquis, se pierde el contexto y se pierden las fotos. Lo que llega a oficina es un resumen de un resumen. Y sobre eso se cobra.
Qué hacer distinto: que el dato entre una sola vez, desde donde se genera. Un levantamiento hecho desde el celular en el frente de trabajo, con foto y ubicación, llega completo a oficina. Ese es el uso real de una aplicación móvil de obra, no consultar información sino capturarla.

5. No fechar la medición ni firmar quién midió
Un generador sin fecha ni nombre es un documento anónimo. Y un documento anónimo no defiende a nadie.
El caso típico: llega el reclamo, el residente que midió ya no trabaja en la empresa y nadie sabe si ese volumen corresponde a la estimación 4 o a la 5. Se termina pagando dos veces el mismo trabajo, o no pagando algo que sí se hizo.
Qué hacer distinto: fecha y nombre en cada renglón, no solo en el encabezado del documento. Suena excesivo hasta la primera vez que te salva.

6. Llevar el generador desconectado del control de costos
Este es el error que menos duele en el momento y más duele al final.
El generador se usa solo para cobrarle al cliente. El control interno de costos vive en otro archivo. Así que nadie compara, semana con semana, cuánto volumen ejecutaste contra cuánto tenías contratado.
Cuando esa comparación no existe, la desviación se descubre en el cierre. Y en el cierre ya no hay nada que negociar, solo hay que absorber. Un panel de control que muestre ejecutado contra contratado convierte ese hallazgo tardío en una alerta temprana.

7. Cambiar el formato entre proyectos
Cada obra con su propio Excel, cada residente con su propio criterio. Parece flexibilidad. En realidad es lo que impide que tu empresa aprenda.
Si el formato cambia, no puedes comparar rendimientos entre proyectos. No sabes si tu cuadrilla de albañilería rinde mejor en Zapopan que en Tlaquepaque. No puedes alimentar tus precios unitarios con datos propios. Cada obra empieza de cero.
Qué hacer distinto: una sola plantilla para toda la empresa, con los mismos campos y las mismas unidades. La estandarización aburre, pero es lo que hace que los datos de tus contratos y frentes de trabajo sirvan para algo más que cobrar.
El checklist de revisión antes de firmar un generador
Imprímelo o pégalo en tu formato. Son siete preguntas, tardas dos minutos.
| ✔ | Pregunta de revisión |
| ☐ | ¿La operación está abierta tramo por tramo, no solo el total? |
| ☐ | ¿Las deducciones están declaradas, aunque sean cero? |
| ☐ | ¿La clave del concepto coincide exactamente con el catálogo? |
| ☐ | ¿Hay croquis o referencia al plano en cada renglón? |
| ☐ | ¿Tiene fecha de medición y nombre de quien midió? |
| ☐ | ¿Está indicado a qué número de estimación pertenece? |
| ☐ | ¿Hay foto fechada de lo que va a quedar oculto? |
Si dos o más quedan sin marcar, no lo firmes todavía. Devolverlo hoy cuesta media hora. Corregirlo en la conciliación final cuesta semanas.
¿Y si el problema no es el formato sino el flujo?
Vale la pena hacerse esta pregunta antes de rediseñar otra plantilla.
Muchos de estos siete errores no se resuelven con un mejor Excel. Se resuelven eliminando el momento en que la información se copia de un lugar a otro. Si la medición sale del plano, el avance se registra en campo y el catálogo es el mismo para todos, cinco de los siete errores dejan de ser posibles.
Ese es el enfoque que usan herramientas como MAEC para el ciclo de presupuesto y estimación. Y si quieres entender la base del documento antes de optimizarlo, revisa primero qué debe contener un generador de obra completo.


Preguntas frecuentes
El de no dejar la operación abierta. Es el único que hace imposible verificar el dato después, así que convierte cualquier revisión en una negociación. Los demás se pueden corregir, ese no.
Sí, mediante una nota de ajuste en la siguiente estimación, siempre con acuerdo de la supervisión. Lo que no conviene es corregir en silencio, porque rompe la trazabilidad de las cantidades acumuladas.
Un buen límite práctico: si un tercero que no estuvo en obra puede reconstruir la cantidad sin preguntarte nada, ya tienes suficiente. Más allá de eso, el detalle extra solo cuesta tiempo de captura.
Sirve poco. Una foto sin fecha ni ubicación no prueba cuándo se ejecutó el trabajo. La mayoría de los celulares guardan esos metadatos, pero se pierden al reenviar por mensajería, así que conviene registrarlas dentro del sistema de obra.
Idealmente alguien distinto de quien midió. No por desconfianza, sino porque una segunda lectura detecta omisiones que la primera no ve. Diez minutos de revisión cruzada evitan semanas de aclaraciones.
Para cerrar
Los siete errores tienen algo en común: ninguno se nota el día que ocurre. Todos se cobran después, cuando ya no hay forma de volver a medir.
Revisa tu último generador contra el checklist de arriba. Para empezar, revisa tu último generador comparándolo con el checklist anterior. Si supera los siete puntos, tu proceso goza de buena salud; en cambio, si falla en tres o más, ya sabes por dónde se escapa el margen sin que ningún reporte lo refleje. Por lo tanto, si quieres comprobar cómo se mantiene ese flujo sin doble captura, agenda una demo y lo analizaremos con un caso real de tu obra.
