El presupuesto que nadie actualiza: por qué tu obra sigue costeando con precios de hace 6 meses

Tabla de contenido

  1. Tabla de contenido
    1. ¿Por qué las listas de precios se quedan viejas?
    2. ¿Todos los insumos deben actualizarse con la misma frecuencia?
    3. ¿Cómo se ve una rutina mensual de noventa minutos?
    4. ¿Cuándo hay que reprecificar y cuándo no?
    5. ¿Qué pasa cuando el precio real de obra no regresa al presupuesto?
  2. Preguntas frecuentes
  3. Conclusion
  4. Artículos relacionados

Hay un archivo en casi toda constructora que todos usan y nadie mantiene. Y es la lista de insumos. Se armó bien, sirvió durante un tiempo y luego se volvió costumbre.

El detalle es que actualizar precios de insumos no es una tarea administrativa. Es lo que determina si el margen que aparece en tu reporte existe de verdad o solo en el papel. Un presupuesto que sigue costeando con precios de hace seis meses no está equivocado por poco. Está midiendo otra obra.

Aquí va una forma práctica de resolverlo sin volver a armar todo: una matriz de volatilidad para saber qué revisar y cada cuándo, una rutina mensual de noventa minutos y un umbral claro para decidir cuándo se reprecifica.

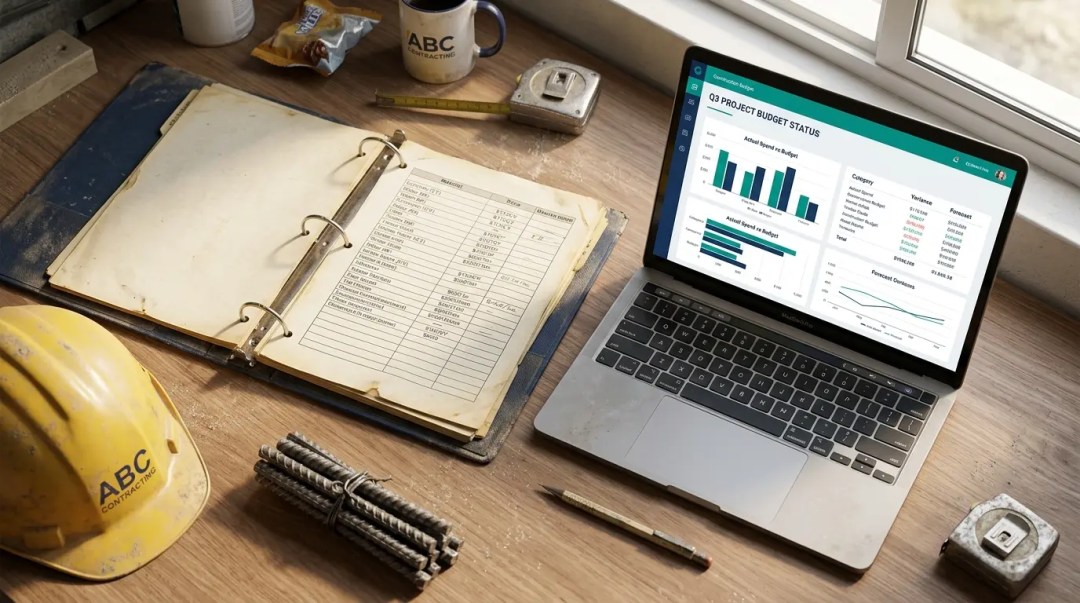

Laptop showing a Q3 construction project budget dashboard next to a handwritten cost tracking binder, hard hat, and rebar on a job site desk.

¿Por qué las listas de precios se quedan viejas?

No es descuido. Es que actualizar toda la base es un trabajo enorme, así que se pospone hasta que hay tiempo, y nunca hay tiempo.

También pesa un tema de responsabilidad difusa. Compras conoce los precios reales, costos mantiene la base y obra consume el material. Cuando esos tres no comparten un mismo registro, cada área trabaja con su versión de la verdad. Es un problema que vemos seguido en constructoras de Monterrey que crecieron rápido y multiplicaron obras sin cambiar el proceso, y es de las primeras cosas que revisamos en MAEC al hablar con dirección.

Hay un tercer motivo, más silencioso. La lista se actualiza solo cuando alguien detecta un error grande. Los desfases chicos se acumulan durante meses sin que nadie los note, y son justamente los que erosionan el margen partida por partida.

Infographic showing monthly, quarterly, and semi-annual price review categories for construction materials

¿Todos los insumos deben actualizarse con la misma frecuencia?

No, y ahí está la salida al problema. Actualizar todo cada mes es inviable. Actualizar lo que se mueve sí es viable.

Clasifica tus insumos en tres grupos según su volatilidad y su peso en el costo.

GrupoEjemplos típicosFrecuencia de revisiónFuente
Alta volatilidad y alto pesoAcero, cemento, cobre, combustibleMensualCotización directa a proveedor
Volatilidad mediaBlock, agregados, madera, tuberíaTrimestralCotización y comparativo
Baja volatilidadHerrajes, consumibles, papelería técnicaSemestralÚltima compra registrada

El primer grupo suele ser corto. Diez a quince insumos concentran la mayor parte del riesgo de tu presupuesto. Si solo mantienes esos al día, ya corregiste la mayor parte del desfase.

Para el contexto de mercado ayuda revisar el Índice Nacional de Precios Productor que publica el INEGI, sobre todo cuando necesitas justificar un ajuste ante el cliente con una fuente que no sea tu propia cotización.

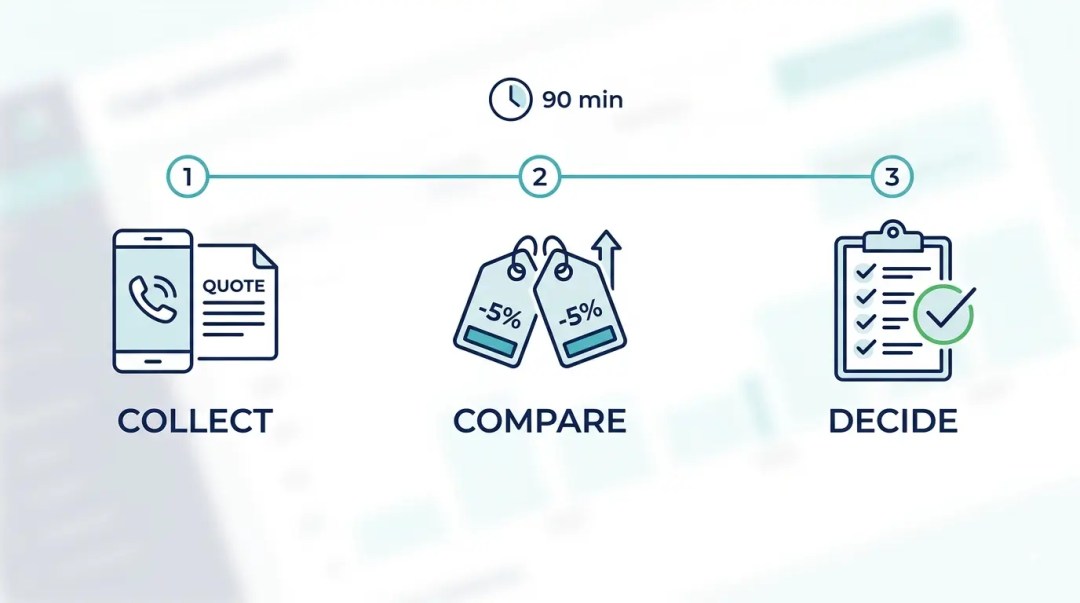

3-step infographic showing a 90-minute manual quote comparison process: collect, compare, decide

¿Cómo se ve una rutina mensual de noventa minutos?

Esta es la parte ejecutable. Un día fijo al mes, misma persona responsable, tres bloques.

Bloque 1. Recolectar, 30 minutos. Pide cotización vigente de los insumos del grupo alto a dos o tres proveedores. Si ya compraste ese mes, usa el precio real de compra en vez de la cotización.

Bloque 2. Comparar, 30 minutos. Registra el precio nuevo junto al anterior y calcula la variación porcentual. Marca todo lo que se movió más de cierto umbral, por ejemplo cinco por ciento.

Bloque 3. Decidir, 30 minutos. Para cada insumo marcado, define una de tres acciones: actualizar la base, avisar a las obras en curso o disparar reprecificación de cotizaciones pendientes.

La rutina funciona porque tiene salida clara. No termina con la base actualizada, termina con decisiones tomadas. Esa diferencia es la que hace que se sostenga después del tercer mes.

Para dirección, además, conviene que el resultado quede visible sin pedirlo. Un reporte mensual con las variaciones del periodo convierte una tarea de costos en información para tomar decisiones de compra.

Cuando el histórico de compras vive en el mismo lugar que la operación, el bloque 1 casi se elimina. Los pagos registrados con las órdenes de compra registradas por obra, el precio real de la última adquisición ya está ahí, sin pedirlo a nadie.

Color-coded arrow infographic showing action thresholds for construction material price changes: under 3%, 3-8%, and over 8%

¿Cuándo hay que reprecificar y cuándo no?

Necesitas un umbral escrito, porque si la decisión es caso por caso, se toma tarde. Una regla sencilla que funciona en obra privada:

  • Variación menor a 3 por ciento en un insumo del grupo alto: se registra, no se reprecifica.
  • Variación entre 3 y 8 por ciento: se reprecifican cotizaciones pendientes de firma.
  • Variación mayor a 8 por ciento: se reprecifica y se revisa el impacto en obras en curso.

Súmale una condición de tiempo. Toda cotización enviada hace más de treinta días se revisa antes de convertirse en contrato, sin importar la variación observada.

Y para contratos largos, la protección real está en el documento. Una cláusula de ajuste con fuente de referencia y periodicidad definida evita la conversación difícil a los seis meses. ¿Tus contratos actuales la tienen, o están asumiendo que los precios de la firma van a durar toda la obra?

Ilustración isométrica de un sitio de construcción conectado a un dashboard de software con presupuesto, órdenes de compra y lista de precios

¿Qué pasa cuando el precio real de obra no regresa al presupuesto?

Pasa lo que ya conoces: la obra cierra, alguien hace el comparativo tres meses después y la conclusión llega tarde para servir de algo.

El ciclo se cierra cuando el gasto real se registra contra la partida que le corresponde. Con cuentas y gastos capturados conforme ocurren, la desviación aparece durante la obra y no en la autopsia. Ahí es donde una lista de precios deja de ser un archivo de referencia y se vuelve un instrumento de control.

Ese mismo dato alimenta la siguiente cotización. Después de tres o cuatro obras, tu base de precios ya no depende de tabuladores externos sino de lo que tu empresa realmente pagó. Sobre esa lógica escribimos antes en el artículo de software de presupuesto de construcción en México.

Banner de MAEC con un dashboard de control de obra en una tablet y un profesional con casco al fondo
Jatziri Ortega López, arquitecta y socia de MAEC, autora del artículo

Preguntas frecuentes

¿Cada cuánto se deben actualizar precios de insumos en construcción?

El acero y el cemento (alta volatilidad) se revisan cada mes; los de volatilidad media, cada trimestre; los de bajo impacto, cada semestre.

¿Qué fuente de precios es más confiable, el tabulador o mi proveedor?

Tu proveedor, porque refleja tus condiciones reales de compra, volumen y logística. El tabulador sirve para validar y para justificar ajustes ante terceros. Usa ambos, pero costea con el precio que realmente pagas.

¿Puedo ajustar el precio de una obra ya contratada?

Solo si el contrato lo permite mediante una cláusula de ajuste con fuente y periodicidad definidas. Sin esa cláusula, el riesgo del alza queda de tu lado. Por eso conviene incluirla en obras con plazo mayor a seis meses.

¿Cómo saber si mi presupuesto ya está desfasado?

Compara el precio unitario de tus cinco insumos principales contra la última compra real. Si la diferencia supera cinco por ciento en varios de ellos, la base ya no representa tu costo. Ese ejercicio toma menos de una hora.

¿Sirve tener una sola base de precios para todas las obras?

Sirve como punto de partida, siempre que permitas variantes por zona y por proyecto. El flete, el acceso y la disponibilidad local cambian el costo puesto en obra. Una base única sin variantes provoca desviaciones que aparecen hasta la ejecución.

Conclusion

Una lista de precios desactualizada no falla de golpe. Pierde exactitud poco a poco, hasta que el margen del reporte y el margen del banco dejan de parecerse.

La solución no es rehacer la base completa. Es revisar lo que se mueve, con una rutina corta y un umbral escrito para decidir. Con eso recuperas precisión sin frenar la operación. Si quieres ver cómo se conectan compras, gastos y presupuesto en un solo flujo, agenda una demo y lo revisamos con tus números.

Artículos relacionados

Leave a Reply

Contact us

Lorem ipsum dolor sit amet, consectetur adipiscing elit. Ut elit tellus, luctus nec ullamcorper mattis, pulvinar dapibus leo.

Related post

Discover more from MAEC

Subscribe now to keep reading and get access to the full archive.

Continue reading
